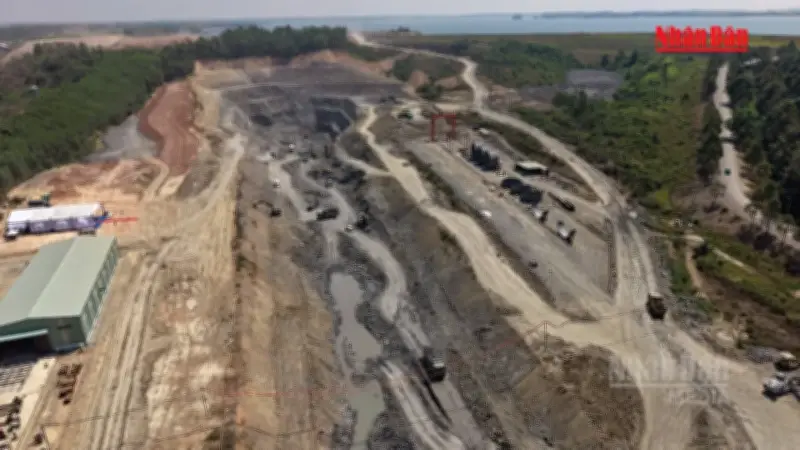

Dự án nhà máy điện Trị An mở rộng đang được các đơn vị thi công đẩy nhanh tiến độ, phấn đấu hoàn thành vào năm 2025. Dự án có tổng mức đầu tư hơn 9.200 tỷ đồng, do Tổng công ty Phát điện 1 (EVNGENCO1) làm chủ đầu tư.
Quy mô và công suất dự án
Nhà máy điện Trị An mở rộng có công suất lắp đặt 400 MW, bao gồm 2 tổ máy, mỗi tổ máy 200 MW. Dự án được xây dựng trên diện tích khoảng 12 ha, thuộc huyện Vĩnh Cửu, tỉnh Đồng Nai. Khi đi vào hoạt động, nhà máy sẽ sử dụng nguồn nước từ hồ Trị An để phát điện.
Theo ông Nguyễn Văn Bình, Phó Tổng giám đốc EVNGENCO1, dự án đã hoàn thành khoảng 60% khối lượng xây lắp. Các hạng mục chính như đập tràn, kênh dẫn nước, nhà máy chính đang được thi công khẩn trương. Ông cho biết: "Chúng tôi đang tập trung nhân lực, máy móc để đảm bảo tiến độ, phấn đấu phát điện tổ máy số 1 vào tháng 6/2025 và tổ máy số 2 vào cuối năm 2025."
Ý nghĩa và tác động
Dự án nhà máy điện Trị An mở rộng có ý nghĩa quan trọng trong việc bổ sung công suất cho hệ thống điện quốc gia, đặc biệt là khu vực miền Nam. Theo EVN, nhu cầu điện tại miền Nam đang tăng trưởng khoảng 8-10% mỗi năm, đòi hỏi các nguồn điện mới phải được đưa vào vận hành kịp thời.
Nhà máy sử dụng công nghệ tuabin hiện đại, hiệu suất cao, thân thiện với môi trường. Lượng nước thải được xử lý đạt tiêu chuẩn trước khi xả ra môi trường. Dự án cũng tạo việc làm cho hàng trăm lao động địa phương trong giai đoạn xây dựng và vận hành.
Thách thức và giải pháp
Một trong những thách thức lớn nhất là việc giải phóng mặt bằng và di dời các hộ dân trong khu vực dự án. Theo báo cáo của Ban Quản lý dự án, đã có 98% số hộ đồng ý nhận tiền bồi thường và bàn giao mặt bằng. Tuy nhiên, vẫn còn một số hộ chưa đồng thuận, gây ảnh hưởng đến tiến độ thi công.
Chính quyền địa phương đang phối hợp với chủ đầu tư để đẩy nhanh công tác giải phóng mặt bằng. Ông Trần Văn Hùng, Chủ tịch UBND huyện Vĩnh Cửu, cho biết: "Chúng tôi đã thành lập tổ công tác đặc biệt để vận động, đối thoại với các hộ dân còn lại, đảm bảo quyền lợi hợp pháp của người dân và tiến độ dự án."
Ngoài ra, việc thi công trong mùa mưa cũng gây khó khăn cho các đơn vị xây lắp. Để khắc phục, các nhà thầu đã bố trí lịch làm việc linh hoạt, tăng cường hệ thống thoát nước và che chắn để đảm bảo chất lượng công trình.
Tiến độ tổng thể
Tính đến tháng 10/2024, dự án đã đạt khoảng 60% khối lượng. Các hạng mục như kênh dẫn nước, nhà máy chính, trạm phân phối điện đang được thi công đồng bộ. Dự kiến, toàn bộ dự án sẽ hoàn thành và đưa vào vận hành thương mại trong năm 2025.
Việc đẩy nhanh tiến độ dự án nhà máy điện Trị An mở rộng không chỉ góp phần đảm bảo an ninh năng lượng quốc gia mà còn thúc đẩy phát triển kinh tế - xã hội của tỉnh Đồng Nai và khu vực lân cận.
