Đẩy nhanh thi công dự án điện trọng điểm tại Phú Quốc
Tổng công ty Điện lực miền Nam (EVNSPC) đang khẩn trương triển khai ba dự án điện trọng điểm trên đảo Phú Quốc, với tổng mức đầu tư lên đến hàng nghìn tỷ đồng, nhằm bảo đảm an ninh năng lượng phục vụ sự phát triển của đặc khu và đặc biệt là Hội nghị Cấp cao APEC 2027. Trong đó, đường dây 110kV Phú Quốc - Nam Phú Quốc có chiều dài 19,93km, tổng vốn đầu tư 934 tỷ đồng, dự kiến đóng điện vào tháng 4/2026.
Nhu cầu điện tăng cao và thách thức hiện tại
Theo EVNSPC, nguồn cung cấp điện cho Phú Quốc hiện dựa vào hai nguồn 110kV từ Trạm biến áp 110kV Phú Quốc và Trạm biến áp 110kV Nam Phú Quốc, nhưng chúng chưa được liên kết, tiềm ẩn nguy cơ mất điện diện rộng nếu một nguồn gặp sự cố. Thống kê từ Công ty Điện lực An Giang cho thấy, trong thời gian diễn ra APEC 2027, phụ tải cực đại dự kiến đạt khoảng 332 MVA, vượt tổng công suất hiện hữu của các trạm biến áp là 315 MVA. Riêng khu vực Nam đảo Phú Quốc cần khoảng 155 MVA, trong khi công suất hiện tại chỉ đạt 126 MVA.
Ba dự án điện trọng điểm được triển khai cấp bách
Ông Nguyễn Ngọc Thông, Phó Giám đốc Ban Quản lý Dự án Điện lực miền Nam, cho biết EVNSPC đã chủ động đầu tư ba dự án trọng điểm để bảo đảm cung cấp điện an toàn, tin cậy. Các dự án này bao gồm:
- Trạm biến áp 220kV Phú Quốc: Quy mô 2x250MVA, kèm 2 tuyến đường dây 220kV dài 17,9km, tổng đầu tư 877,6 tỷ đồng, dự kiến đóng điện tháng 11/2026.
- Đường dây 110kV Phú Quốc - Nam Phú Quốc: Dài 19,93km, tổng đầu tư 934 tỷ đồng, dự kiến đóng điện tháng 4/2026.
- Đường dây 110kV Phú Quốc - Bắc Phú Quốc: Quy mô 2 mạch, dài 2x20,7km, tổng đầu tư 352,97 tỷ đồng, dự kiến đóng điện tháng 6/2026.
Khi hoàn thành, các dự án sẽ được cấp nguồn 110kV, đáp ứng tiêu chí N-1, nâng tổng năng lực cung cấp điện lên 315 MVA, bảo đảm vận hành hệ thống an toàn và phục vụ nhu cầu phát triển kinh tế-xã hội.
Khó khăn trong giải phóng mặt bằng và nỗ lực vượt khó
Tuy nhiên, cả ba dự án đang gặp nhiều "điểm nghẽn" trong công tác bồi thường, giải phóng mặt bằng, tiềm ẩn nguy cơ chậm tiến độ. Nguyên nhân chủ yếu do giá bồi thường thấp hơn thị trường khiến người dân chưa đồng thuận, tình trạng mua bán đất qua nhiều chủ gây khó khăn cho việc xác minh, và một số hộ dân thiếu hợp tác. Đặc biệt, dự án đường dây 110kV Phú Quốc - Bắc Phú Quốc còn có 24 vị trí vướng do chưa có quyết định chuyển mục đích sử dụng đất rừng.
Để tháo gỡ khó khăn, EVNSPC và các nhà thầu đã phối hợp chặt chẽ với Ủy ban Nhân dân tỉnh An Giang và đặc khu Phú Quốc. Chủ tịch Ủy ban Nhân dân tỉnh An Giang Hồ Văn Mừng đã chỉ đạo các ngành chức năng khẩn trương tháo gỡ vướng mắc, đẩy nhanh giải phóng mặt bằng và hoàn thiện thủ tục. Song song đó, EVNSPC sẵn sàng về nhân lực, vật tư, thiết bị, với tinh thần "có mặt bằng đến đâu thi công đến đó", quyết tâm hoàn thành dự án đúng tiến độ.
Không khí thi công khẩn trương và tầm quan trọng của sự đồng thuận

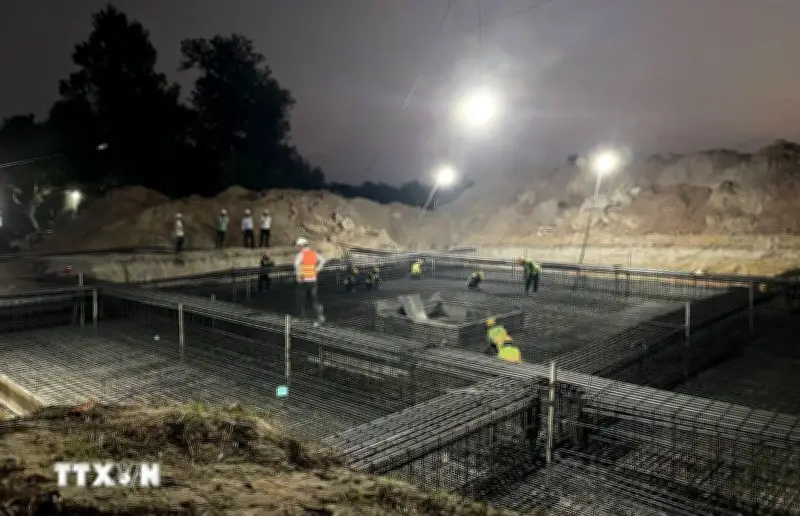

Tại các công trường điện ở Phú Quốc, không khí thi công diễn ra khẩn trương với tinh thần "vượt nắng, thắng mưa". Các đơn vị tăng ca, làm đêm để bảo đảm tiến độ đóng điện theo cam kết. Mỗi hạng mục công trình được hoàn thành là bước chuẩn bị quan trọng để Phú Quốc sẵn sàng đón bạn bè quốc tế tại APEC 2027.
Để các công trình về đích đúng tiến độ, bên cạnh nỗ lực của chủ đầu tư và chính quyền, rất cần sự đồng thuận và chia sẻ của người dân. Việc bàn giao "mặt bằng sạch" không chỉ là tuân thủ pháp luật mà còn là đóng góp thiết thực cho sự phát triển của Phú Quốc, góp phần khẳng định vị thế của Việt Nam trên trường quốc tế.
