Nhà máy nhiệt điện Quảng Trạch I: Đẩy nhanh tiến độ hòa lưới tổ máy 1 vào đầu năm 2026
Dự án Nhà máy nhiệt điện Quảng Trạch I, một trong những công trình trọng điểm của Trung tâm điện lực Quảng Trạch, đang được đẩy mạnh thi công với mục tiêu hoàn thành tổ máy 1 để hòa lưới điện quốc gia vào cuối tháng 3 hoặc đầu tháng 4 năm 2026, ngay sau khi nhận được sự chấp thuận từ các cơ quan có thẩm quyền. Dự án khởi công từ ngày 25/12/2022 tại thôn Vĩnh Sơn, xã Phú Trạch, tỉnh Quảng Trị, bao gồm hai tổ máy với tổng công suất lên đến 1.403 MW và tổng mức đầu tư hơn 41.130 tỷ đồng.
Công nghệ hiện đại và vai trò chiến lược
Nhà máy nhiệt điện Quảng Trạch I được trang bị những công nghệ tiên tiến nhất trên thế giới trong lĩnh vực nhiệt điện than, với khả năng tối ưu hóa việc tiêu thụ nguyên liệu và giảm thiểu phát thải xuống mức thấp nhất. Đây không chỉ là một dự án năng lượng thông thường mà còn đóng vai trò như một "điểm tựa" quan trọng cho an ninh năng lượng quốc gia. Hơn nữa, nhà máy còn tạo ra nguồn năng lượng nền ổn định, hỗ trợ cho sự mở rộng và phát triển của các nguồn năng lượng tái tạo, góp phần thực hiện định hướng phát triển xanh và bền vững của đất nước.
Tiến độ thi công và các hạng mục hoàn thành

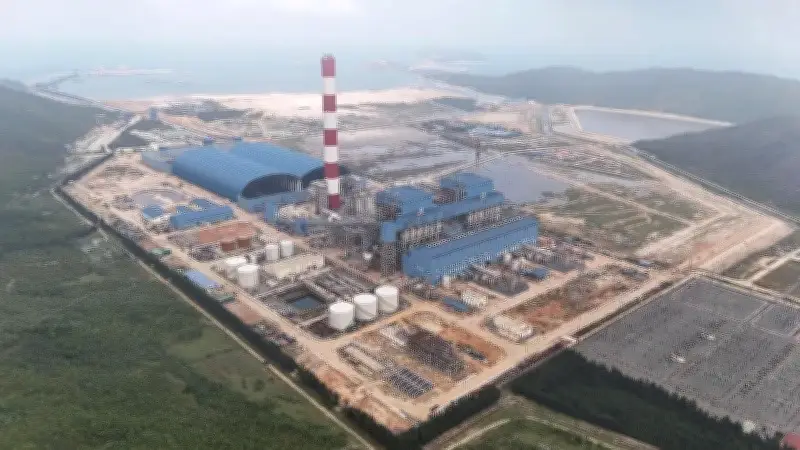

Hàng nghìn cán bộ, kỹ sư và công nhân từ các đơn vị liên quan đang làm việc không ngừng nghỉ tại công trường để đảm bảo tiến độ. Đối với tổ máy 1, nhiều mốc kỹ thuật quan trọng đã được hoàn thành một cách suôn sẻ, bao gồm:
- Thử nghiệm áp lực lò hơi.
- Thực hiện đốt dầu lần đầu tiên.
- Tiến hành thông thổi hơi.
- Tiếp nhận than vào kho để phục vụ cho công tác chạy thử các hệ thống liên quan.
Hệ thống vận chuyển than, từ kho lên bunker lò hơi, đã được lắp đặt hoàn chỉnh và đã trải qua quá trình chạy thử không tải, đáp ứng đầy đủ các yêu cầu kỹ thuật cho giai đoạn vận hành thử nghiệm sắp tới. Hiện nay, Ban Quản lý Dự án Điện lực 2 (EVNPMB2) đang phối hợp chặt chẽ với các tư vấn và nhà thầu để tập trung hoàn thiện các hạng mục còn lại, với trọng tâm là:
- Hoàn tất hồ sơ nghiệm thu.
- Đẩy mạnh công tác phòng cháy chữa cháy.
- Đảm bảo các điều kiện kỹ thuật liên quan trước khi đưa tổ máy vào vận hành chính thức.
Hạ tầng hỗ trợ và kế hoạch phát điện
Nhiều hạng mục hạ tầng quan trọng đã được hoàn thành hoặc cơ bản hoàn thành, tạo điều kiện thuận lợi cho quá trình vận hành. Cụ thể:
- Hạng mục cảng nhập than và đê chắn sóng đã hoàn thành phần lớn khối lượng xây dựng.
- Hệ thống cần cẩu với sức nâng 1.600 tấn để bốc dỡ than, cùng với băng tải và các thiết bị phụ trợ, đã được lắp đặt và chạy thử thành công, sẵn sàng phục vụ cho việc tiếp nhận than phục vụ chạy thử tổ máy 1.
- Công tác nạo vét luồng và bến tiếp tục được triển khai tích cực nhằm đảm bảo điều kiện tiếp nhận các tàu than có trọng tải lớn.
Với khối lượng công việc còn lại đang tập trung vào giai đoạn nước rút, EVNPMB2 tiếp tục phối hợp chặt chẽ với các đơn vị liên quan, tư vấn và nhà thầu để hoàn thiện các điều kiện về kỹ thuật và pháp lý, nhằm đảm bảo mục tiêu hòa đồng bộ tổ máy 1 vào tháng 3/2026. Theo kế hoạch đã đề ra, Dự án Nhà máy nhiệt điện Quảng Trạch I sẽ bắt đầu phát điện thương mại cho tổ máy 1 vào tháng 5/2026, và tổ máy 2 sẽ đi vào hoạt động thương mại vào tháng 10/2026. Sự kiện này sẽ góp phần bổ sung đáng kể nguồn điện cho hệ thống điện quốc gia, củng cố an ninh năng lượng và thúc đẩy quá trình chuyển đổi sang nền kinh tế xanh.
