An Giang: Hai phương án khắc phục sự cố đứt cáp ngầm 110kV Hà Tiên-Phú Quốc
An Giang: Hai phương án khắc phục đứt cáp ngầm 110kV

Ngày 8/7, lãnh đạo Sở Xây dựng tỉnh An Giang cho biết UBND tỉnh đã chỉ đạo Sở Xây dựng, Sở Công Thương và các ngành liên quan phối hợp với ngành điện sớm đưa ra phương án khắc phục triệt để sự cố đứt cáp ngầm 110kV Hà Tiên-Phú Quốc do thi công đóng cọc dự án đường ven biển Hà Tiên cuối năm 2025. Tổng Công ty Điện lực miền Nam đã đề xuất hai phương án khắc phục.

Phương án 1: Chuyển sang đường dây trên không

Phương án thứ nhất là chuyển đổi sang đường dây 110kV trên không. Cụ thể, xây dựng mới đoạn đường dây 110kV trên không dài khoảng 460m, xây dựng mới 2 trụ trên biển (T1, T2) và cải tạo trụ T0 hiện hữu để đấu nối vào hệ thống. Tổng kinh phí dự kiến khoảng 15,66 tỷ đồng.

Ưu điểm của phương án này là thời gian triển khai nhanh hơn, chủ động về nguồn vật tư và tổ chức thi công, chỉ cắt điện khoảng 1-2 ngày. Đơn vị thi công có thể tận dụng nguồn vật tư, thiết bị sản xuất trong nước, dự kiến hoàn thành vào tháng 10/2026.

Banner rộng Pickt — ứng dụng danh sách mua sắm cộng tác cho Telegram

Tuy nhiên, việc chuyển từ cáp ngầm sang đường dây trên không làm thay đổi giải pháp kỹ thuật đã được phê duyệt ban đầu, có khả năng ảnh hưởng đến quy hoạch không gian, cảnh quan đô thị, môi trường và các dự án trong khu vực, đặc biệt là mỹ quan ven biển. Quan trọng hơn, dự án này do Bộ Công Thương phê duyệt, nếu điều chỉnh phải thực hiện đầy đủ trình tự thủ tục đầu tư xây dựng và các quy định pháp luật liên quan.

Phương án 2: Nối lại cáp ngầm

Phương án thứ hai là nối lại khoảng 100m cáp ngầm bằng cách sử dụng 2 hộp nối cáp ngầm đặt trên biển để hoàn trả theo hiện trạng ban đầu, khôi phục tuyến cáp ngầm 110kV Hà Tiên-Phú Quốc theo thiết kế được phê duyệt. Tổng kinh phí dự kiến khoảng 34,23 tỷ đồng.

Phương án này phù hợp với hồ sơ thiết kế, phương án kỹ thuật và chủ trương đầu tư đã được phê duyệt, không làm thay đổi kết cấu, quy mô và tính chất công trình hiện hữu. Sau khi xử lý sẽ phát sinh 2 vị trí mối nối cáp ngầm dưới biển, cần đánh giá độ tin cậy kỹ thuật và rủi ro vận hành lâu dài.

Hạn chế của phương án này là thời gian cắt điện kéo dài từ 20-25 ngày, thời gian thực hiện dự kiến hoàn thành sớm nhất từ tháng 4-5/2027 do phụ thuộc vào nhà cung cấp hộp nối cáp (phải 8 tháng mới có hàng giao và phải mua từ 5 bộ nối trở lên mới sản xuất).

Đánh giá toàn diện trước khi chọn phương án

Ông Nguyễn Ngọc Lân, Phó Giám đốc Sở Xây dựng, cho biết UBND tỉnh xác định đây là công trình năng lượng quan trọng, liên quan đến quy hoạch, thiết kế đã phê duyệt, không gian phát triển đô thị, an ninh năng lượng và thẩm quyền quản lý chuyên ngành. Do đó, việc lựa chọn phương án khắc phục phải được đánh giá toàn diện, bảo đảm đúng quy định pháp luật, đúng thẩm quyền, hài hòa giữa yêu cầu cấp bách về cấp điện với yêu cầu phát triển lâu dài, ổn định của địa phương.

Ngày 29/6/2026, UBND tỉnh An Giang đã có báo cáo gửi Thường trực Tỉnh ủy và Thường trực UBND tỉnh để xin ý kiến chỉ đạo về đánh giá, lựa chọn giải pháp khắc phục. Đồng thời, UBND tỉnh An Giang có văn bản số 2428/UBND-KT gửi Bộ Công Thương xin ý kiến đối với phương án kỹ thuật khắc phục sự cố.

Banner sau bài viết Pickt — ứng dụng danh sách mua sắm cộng tác với hình minh họa gia đình

Diễn biến sự cố và chỉ đạo xử lý

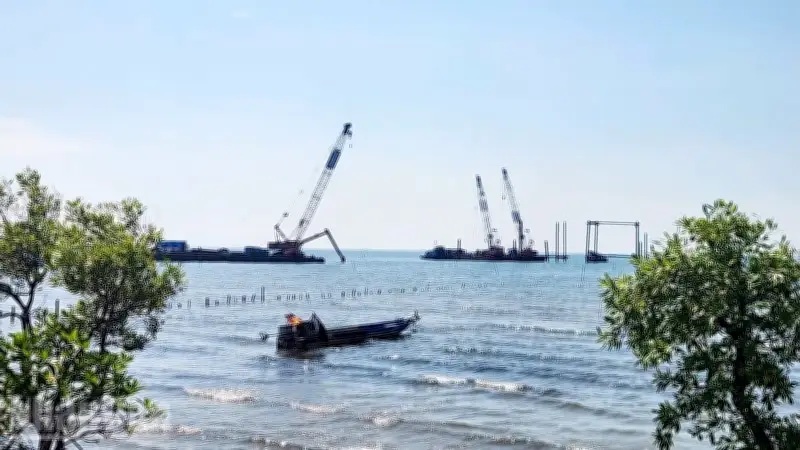

Trước đó, vào khoảng 13 giờ 15 phút ngày 29/11/2025, trong quá trình thi công ép cọc thép làm sàn đạo thi công cầu vượt trên biển thuộc dự án đường ven biển Hà Tiên (do Sở Xây dựng làm chủ đầu tư), các đơn vị thi công đã gây đứt tuyến cáp ngầm 110kV Hà Tiên-Phú Quốc, dẫn đến mất điện diện rộng tại nhiều khu vực ở đặc khu Phú Quốc. Tỉnh An Giang đã chỉ đạo khắc phục và khôi phục điện trở lại vào ngày 5/12/2025.

Chủ tịch UBND tỉnh An Giang Hồ Văn Mừng đã chỉ đạo khắc phục nhanh sự cố, đồng thời đề nghị Sở Xây dựng yêu cầu các đơn vị, nhà thầu thi công làm rõ trách nhiệm cá nhân, tổ chức liên quan để đề xuất UBND tỉnh kiểm điểm trách nhiệm; nếu có vi phạm hình sự thì báo cáo và chuyển cơ quan Công an điều tra.
