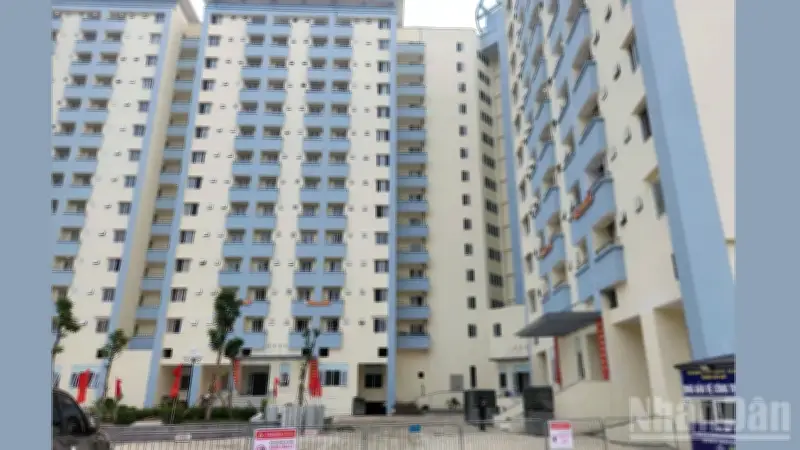

Với sự vào cuộc quyết liệt của cả hệ thống chính trị cùng nỗ lực tháo gỡ khó khăn từ các cấp chính quyền, dự án nhà ở tái định cư N01 tại ô đất D17 (khu đô thị mới Cầu Giấy, Hà Nội) đang hoàn tất những công đoạn cuối cùng, dự tính bàn giao cho người dân trong tháng 6/2026, khép lại tình trạng kéo dài hơn một thập kỷ.
Vị trí và quy mô dự án
Dự án xây dựng nhà ở chung cư cao tầng phục vụ di dân giải phóng mặt bằng N01 tại ô đất D17, đường Trần Thái Tông là công trình hạ tầng quan trọng, phục vụ tái định cư cho 7 dự án trên địa bàn phường Cầu Giấy, trong đó có các tuyến giao thông trọng điểm như đường Vành đai 2,5 và tuyến Cầu Giấy - khu đô thị Dịch Vọng. Khu tái định cư D17 nằm ở vị trí đắc địa trên nút giao mặt đường phố Trần Thái Tông và phố Duy Tân. Công trình có quy mô 15 tầng với 299 căn hộ, tổng diện tích sàn hơn 42.500 m², tổng mức đầu tư hơn 452 tỷ đồng.
Quá trình triển khai và những khó khăn
Khởi công từ năm 2011, song trong quá trình triển khai, dự án gặp nhiều khó khăn như thiếu hụt nguồn vốn, ảnh hưởng của dịch Covid-19 và những thay đổi về quy chuẩn, tiêu chuẩn kỹ thuật, nhất là yêu cầu về phòng cháy, chữa cháy. Những vướng mắc này đã khiến dự án kéo dài hơn dự kiến, gây bức xúc cho người dân chờ tái định cư.
Bước ngoặt từ tháng 7/2025
Bước ngoặt của dự án được ghi nhận từ tháng 7/2025, khi phường Cầu Giấy được thành lập theo chủ trương thực hiện mô hình chính quyền địa phương hai cấp. Đảng ủy, Hội đồng nhân dân, Ủy ban nhân dân phường xác định việc hoàn thành dự án là nhiệm vụ trọng tâm, tạo đột phá nhằm củng cố niềm tin của nhân dân. Lãnh đạo địa phương thường xuyên kiểm tra hiện trường, kịp thời tháo gỡ vướng mắc, đôn đốc tiến độ thi công theo từng giai đoạn.
Hoàn thiện hạ tầng và tiện ích
Đến nay, dự án đã căn bản hoàn thành 100% các hạng mục. Hạ tầng kỹ thuật, khuôn viên, sân vườn được hoàn thiện đồng bộ; các thiết bị thể thao ngoài trời, khu vui chơi trẻ em được lắp đặt từ nguồn xã hội hóa, góp phần nâng cao chất lượng sống cho cư dân. Công tác bảo đảm an toàn công trình, nhất là hệ thống phòng cháy chữa cháy được đặc biệt chú trọng.
Kiểm tra và nghiệm thu
Ngày 19/5/2026, Phòng Cảnh sát phòng cháy chữa cháy và cứu nạn, cứu hộ (Công an thành phố Hà Nội) đã tiến hành kiểm tra nghiệm thu lần 1. Theo kế hoạch, ngày 1/6/2026, đoàn liên ngành sẽ tiếp tục kiểm tra lần 2 nhằm bảo đảm đáp ứng đầy đủ các tiêu chuẩn kỹ thuật trước khi đưa công trình vào sử dụng. Ngày 22/5/2026, Sở Xây dựng Hà Nội cũng đã tổ chức kiểm tra chất lượng công trình và công tác nghiệm thu hoàn thành. Sự phối hợp chặt chẽ giữa chủ đầu tư và các cơ quan chức năng cho thấy quyết tâm đưa dự án “về đích” đúng tiến độ đã đề ra.
Bàn giao và vận hành
Theo lộ trình, trong tháng 6/2026, Ủy ban nhân dân phường Cầu Giấy sẽ phối hợp Trung tâm Quản lý nhà thành phố tổ chức hướng dẫn các hộ dân ký hợp đồng, tiếp nhận căn hộ. Đồng thời, đơn vị quản lý vận hành sẽ hướng dẫn cư dân sử dụng, bảo trì hệ thống kỹ thuật nhằm bảo đảm công trình vận hành an toàn, bền vững.
Ý nghĩa của dự án
Việc hoàn thành dự án D17 không chỉ góp phần đáp ứng nhu cầu tái định cư cấp thiết, mà còn là minh chứng rõ nét cho tinh thần trách nhiệm, quyết tâm vì nhân dân của chính quyền cơ sở, qua đó góp phần chỉnh trang đô thị, xây dựng phường Cầu Giấy ngày càng văn minh, hiện đại.
