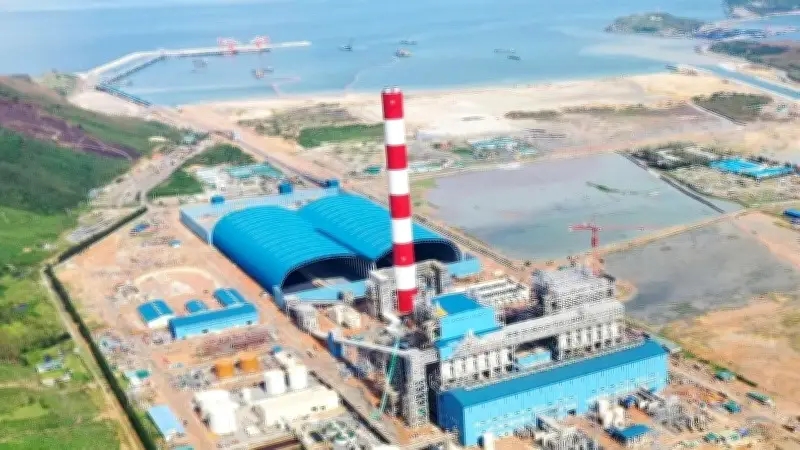

Quảng Trị: Tổ máy 1 Nhiệt điện Quảng Trạch I hòa lưới thành công, hướng tới phát điện thương mại
Quảng Trị: Tổ máy 1 Nhiệt điện Quảng Trạch I hòa lưới thành công

Quảng Trị: Tổ máy 1 Nhiệt điện Quảng Trạch I hòa lưới thành công, hướng tới phát điện thương mại

Tại buổi họp báo do Ủy ban nhân dân tỉnh Quảng Trị tổ chức chiều 14/4, Phó Giám đốc Sở Công thương Nguyễn Việt Hà đã cung cấp thông tin chi tiết về tiến độ các dự án năng lượng trên địa bàn. Trọng tâm là sự kiện Tổ máy 1 của Nhà máy nhiệt điện Quảng Trạch I tại xã Phú Trạch đã thực hiện hòa lưới lần đầu thành công vào ngày 12/4.

Thành công bước đầu và ý nghĩa chiến lược

Việc hòa lưới này nhằm phục vụ công tác chạy thử, hiệu chỉnh và nghiệm thu các hệ thống, thiết bị trước khi đưa vào vận hành chính thức. Trong quá trình này, tổ máy đã được đồng bộ với hệ thống điện quốc gia, đồng thời kiểm tra khả năng vận hành của tua-bin, máy phát và hệ thống điều khiển theo đúng quy trình kỹ thuật.

Theo Ban Quản lý dự án Điện 2 thuộc Tập đoàn Điện lực Việt Nam, kết quả cho thấy các thông số kỹ thuật cơ bản đáp ứng yêu cầu thiết kế, vận hành ổn định và an toàn. Đây là cơ sở quan trọng để tiếp tục triển khai các bước thử nghiệm tiếp theo, tiến tới hoàn thiện toàn bộ quy trình nghiệm thu trước khi phát điện thương mại.

Banner rộng Pickt — ứng dụng danh sách mua sắm cộng tác cho Telegram

Phó Chủ tịch Ủy ban nhân dân tỉnh Quảng Trị Hoàng Xuân Tân nhấn mạnh, thành công này phản ánh nỗ lực lớn của Tập đoàn Điện lực Việt Nam và các nhà thầu, là thành quả sau nhiều năm triển khai dự án, kể cả những giai đoạn bị đình trệ. Ông khẳng định, việc lựa chọn phát triển công nghiệp năng lượng của tỉnh là đúng đắn và tỉnh sẽ tiếp tục đồng hành với doanh nghiệp để đạt mục tiêu.

Tiến độ dự án và kế hoạch tương lai

Ông Nguyễn Việt Hà cho biết, dự án Nhà máy nhiệt điện Quảng Trạch I gồm 2 tổ máy với tổng công suất 1.403MW, tổng vốn 42.023 tỷ đồng, diện tích đất sử dụng 454,6ha, và đạt tiến độ tổng thể 98,48%. Hiện, chủ đầu tư và các nhà thầu đang tập trung cho mục tiêu phát điện thương mại tổ máy 1 ngay trong tháng 5/2026 và tổ máy 2 vào tháng 10/2026.

Khi đi vào vận hành, nhà máy sẽ góp phần tăng cường nguồn cung điện cho hệ thống điện quốc gia, bảo đảm an ninh năng lượng, đồng thời đóng góp nguồn thu lớn vào ngân sách tỉnh Quảng Trị. Sự kiện hòa lưới đúng tiến độ có ý nghĩa quan trọng trong bối cảnh nhu cầu điện tăng cao, đặc biệt là trong mùa nắng nóng.

Các dự án năng lượng khác tại Trung tâm Điện lực Quảng Trạch

Ngoài ra, tại Trung tâm Điện lực Quảng Trạch còn có dự án Nhà máy nhiệt điện LNG Quảng Trạch II với công suất 1.500MW, tổng vốn 52.490 tỷ đồng, quy mô 75,87ha, sử dụng công nghệ tuabin khí chu trình hỗn hợp. Chủ đầu tư đã lựa chọn và ký hợp đồng với nhà thầu EPC là liên danh POWERCHINA-LILAMA để triển khai xây dựng, dự kiến phát điện vào quý I/2030.

Đối với dự án Nhà máy nhiệt điện LNG Quảng Trạch III công suất 1.500MW, đã được chấp thuận chủ trương đầu tư và nhà đầu tư. Dự án có tổng mức đầu tư 41.826 tỷ đồng và dự kiến phát điện vào quý I/2031. Những dự án này thể hiện cam kết mạnh mẽ của Quảng Trị trong việc phát triển ngành năng lượng, góp phần vào sự phát triển bền vững của đất nước.
