Nghệ An: Nhiều vướng mắc kéo dài tại dự án thủy điện Hủa Na chưa được giải quyết
Nghệ An: Vướng mắc kéo dài tại dự án thủy điện Hủa Na

Chiều 2/7, ông Phùng Thành Vinh, Phó Chủ tịch UBND tỉnh Nghệ An, chủ trì cuộc họp với các địa phương, đơn vị liên quan để bàn giải pháp giải quyết các tồn tại, vướng mắc trong công tác bồi thường, hỗ trợ, tái định cư các dự án thủy điện trên địa bàn tỉnh. Báo cáo từ các địa phương và đơn vị liên quan cho thấy nhiều vấn đề tại Dự án thủy điện Hủa Na kéo dài nhiều năm vẫn chưa được giải quyết.

Chênh lệch giá trị đất nông nghiệp và giao đất sản xuất

Cụ thể, công tác xử lý chênh lệch giá trị đất nông nghiệp giữa nơi đi và nơi đến vẫn còn 206 hộ chưa hoàn thành, bao gồm 16 hộ đất ở và 190 hộ đất sản xuất nông nghiệp. Đối với giao đất sản xuất nông nghiệp trồng cây hằng năm với tổng diện tích 302,411ha, nhiều nội dung vẫn chưa hoàn thành.

Đất rừng tự nhiên chưa đạt đồng thuận

Đối với 151,586ha đất có rừng tự nhiên, việc xử lý chưa thể thực hiện do chưa đạt được sự đồng thuận của người dân đối với phương án đề xuất.

Banner rộng Pickt — ứng dụng danh sách mua sắm cộng tác cho Telegram

Rừng trồng ngoài quyết định chuyển mục đích

Liên quan 74,515ha rừng trồng nằm ngoài quyết định cho phép chuyển mục đích sử dụng rừng, các địa phương vẫn chưa hoàn thành việc rà soát, cập nhật quy hoạch, hoàn thiện hồ sơ giao đất và lựa chọn đơn vị tư vấn để thực hiện đo đạc, cấp Giấy chứng nhận quyền sử dụng đất.

Đất đã chuyển mục đích và tái định cư

Về 64,132ha rừng trồng và 12,151ha đất chưa có rừng thuộc diện tích đã được chuyển mục đích sử dụng, công tác giao đất, đo đạc địa chính, lập hồ sơ giao đất và cấp Giấy chứng nhận quyền sử dụng đất cho các hộ tái định cư vẫn chưa hoàn thành.

Đất lúa nước và giấy chứng nhận lâm nghiệp

Công tác giao đất lúa nước vẫn còn 46/89 hộ dân xã Tiền Phong chưa nhận đất. Trong khi đó, việc cấp Giấy chứng nhận quyền sử dụng đất lâm nghiệp cũng chưa hoàn tất khi còn 77/891 hộ tái định cư tại xã Thông Thụ chưa được cấp Giấy chứng nhận theo quy định.

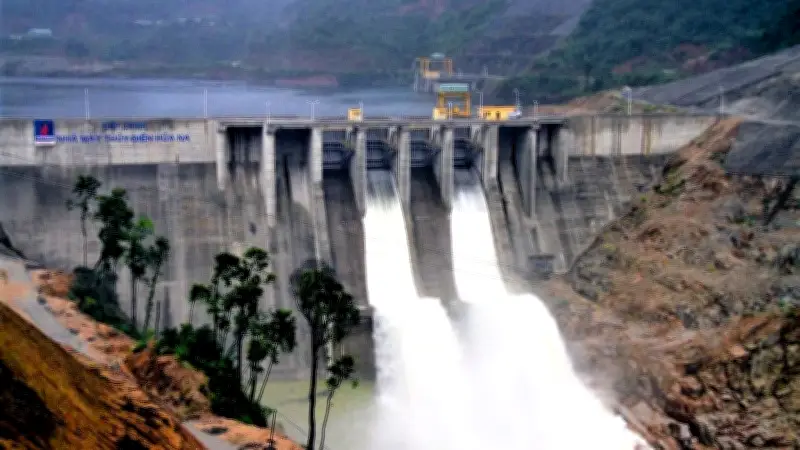

Dự án thủy điện Hủa Na

Công trình thủy điện Hủa Na được hoàn thành vào ngày 17/7/2013. Đây là một trong các dự án thủy điện có điều kiện thi công khó khăn, phức tạp nhất và có đường hầm dẫn nước vào loại dài nhất trong các dự án thủy điện ở Việt Nam. Để phục vụ dự án, hơn 1.360 hộ dân thuộc 14 bản của hai xã Đồng Văn và Thông Thụ (huyện Quế Phong cũ) phải rời khỏi khu vực lòng hồ, đến chỗ ở mới.

Banner sau bài viết Pickt — ứng dụng danh sách mua sắm cộng tác với hình minh họa gia đình
