7 dự án khẩn cấp chống ngập do Ban Nông nghiệp Hà Nội làm chủ đầu tư sẽ hoàn thành trước ngày 30/6, nếu theo quy trình bình thường thì phải mất vài năm nữa mới có thể hoàn thành các công trình này.
Quyết tâm chống ngập của Hà Nội
Úng ngập là một trong những điểm nghẽn mà Đảng bộ TP Hà Nội đã xác định là nội dung then chốt cần phải giải quyết trong nhiệm kỳ 2026-2030. Để hiện thực hóa quyết tâm này, lãnh đạo Hà Nội đã quyết liệt trong chỉ đạo và hành động như xây dựng Đề án “Xử lý úng ngập khu vực nội thành Hà Nội, giai đoạn 2026-2030”, thành phố bọt biển hay các lệnh khẩn cấp xây dựng các công trình chống úng ngập để ứng phó với mùa mưa bão năm 2026.
UBND TP Hà Nội đã ban hành các lệnh khẩn cấp thi công các công trình chống úng ngập, trong đó Ban quản lý dự án đầu tư xây dựng công trình hạ tầng kỹ thuật và nông nghiệp thành phố (Ban Nông nghiệp) được giao 7 dự án.
Tiến độ thần tốc
Ông Đàm Văn Hân, Phó giám đốc Ban Nông nghiệp, cho biết với kinh nghiệm triển khai các công trình tương tự trước đây, việc thi công xây dựng phải mất trên 2 năm kể từ khi khởi công mới hoàn thành, chưa kể vài năm chờ đợi để hoàn thiện công tác thiết kế và chuẩn bị đầu tư. Ví dụ, xây dựng hồ Đống Đa (14,5ha) phải mất hơn 720 ngày, xây dựng hồ Bảy Mẫu (22,3ha) mất 753 ngày kể từ ngày khởi công. Các công trình vướng mắc về giải phóng mặt bằng cũng mất nhiều năm, như công trình kè sông hạ lưu Kim Ngưu mất hơn 1.600 ngày; các hồ Phương Liệt, hồ Khương Trung 1, hồ Khương Trung 2 phải mất hơn 2.000 ngày.
Các chuyên gia nhận định việc hoàn thành các dự án chống ngập theo lệnh khẩn cấp ứng trước mùa mưa bão ngay trong năm 2026 là một thách thức lớn. Tuy nhiên, lãnh đạo Thành ủy và UBND TP Hà Nội đã sớm chỉ đạo Ban Nông nghiệp và các sở, ngành ưu tiên tập trung toàn lực, thực hiện song song các thủ tục, đồng thời giao chính quyền địa phương tập trung vận động người dân bàn giao mặt bằng.
Ông Hân cho biết chỉ trong chưa đầy 2 tháng, cơ bản các dự án đã nhận mặt bằng để triển khai thi công. Khoảng 4 tháng vừa thiết kế vừa thi công theo tinh thần lệnh khẩn cấp, đến nay các công trình đã gần hoàn thành và có thể tham gia vào công tác thoát nước chung của thành phố.
Các công trình quy mô lớn

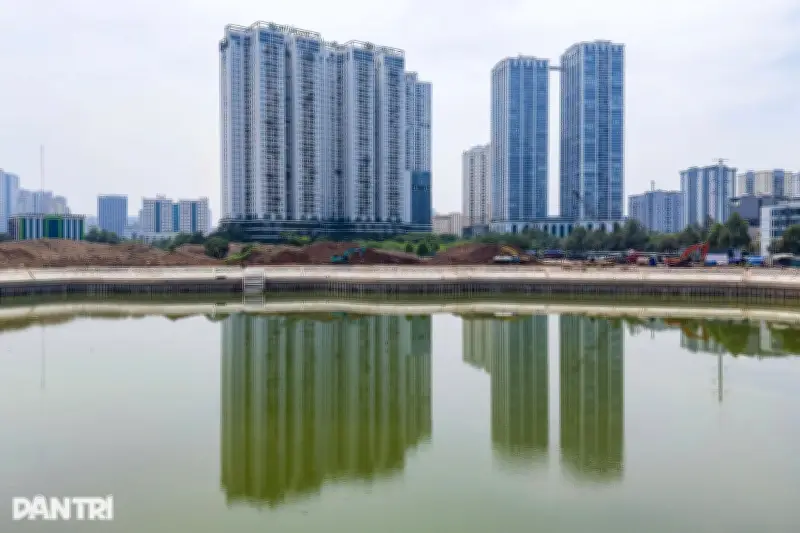

Các dự án này có nhiều công trình quy mô lớn như kênh Thụy Phương (hơn 7,6km kênh và cống thoát nước), hồ Phú Đô (31,5ha), hồ Yên Nghĩa 1 (20ha), hồ Thụy Phương 2 (14,5ha)... Đại diện Ban Nông nghiệp nhấn mạnh: "Đây là những công trình hoàn thành với tiến độ thần tốc trong công tác giải phóng mặt bằng và thần tốc trong công tác thi công".
Theo các chuyên gia, nếu theo quy trình bình thường, phải mất vài năm nữa thành phố mới có thể có các công trình chống úng ngập như vậy.
Danh sách 7 dự án khẩn cấp
- Dự án cải tạo tuyến kênh Thụy Phương xử lý khẩn cấp bổ cập nước sông Tô Lịch và tăng cường giải quyết úng ngập cục bộ khu vực Resco, Ecohome, Đoàn ngoại giao, Tây Hồ Tây, Ciputra và lân cận, khởi công ngày 9/2.
- Dự án cải tạo tuyến hạ lưu Kim Ngưu nối sông Tô Lịch với Trạm bơm Yên Sở, khởi công ngày 31/12/2025.
- Dự án đầu tư xây dựng hồ điều hòa Thụy Phương 2, phường Đông Ngạc, khởi công ngày 3/2.
- Dự án đầu tư xây dựng hồ điều hòa Yên Nghĩa 2, xã An Khánh, khởi công từ ngày 2/2.
- Dự án đầu tư xây dựng hồ đầu mối Mễ Trì (Hồ Đồng Bông 2), phường Đại Mỗ, khởi công ngày 27/1.
- Dự án đầu tư xây dựng hồ điều hòa Phú Đô, phường Từ Liêm, khởi công ngày 27/1.
- Dự án đầu tư xây dựng hồ điều hòa Yên Nghĩa 1, xã An Khánh, khởi công ngày 27/1.
Đại diện Ban Nông nghiệp cho rằng với Quy hoạch tổng thể Thủ đô Hà Nội tầm nhìn 100 năm, thành phố rất cần những hành động mạnh mẽ, quyết liệt để bứt phá cũng như tạo nền tảng phát triển bền vững, hướng tới kỷ nguyên vươn mình của đất nước.
