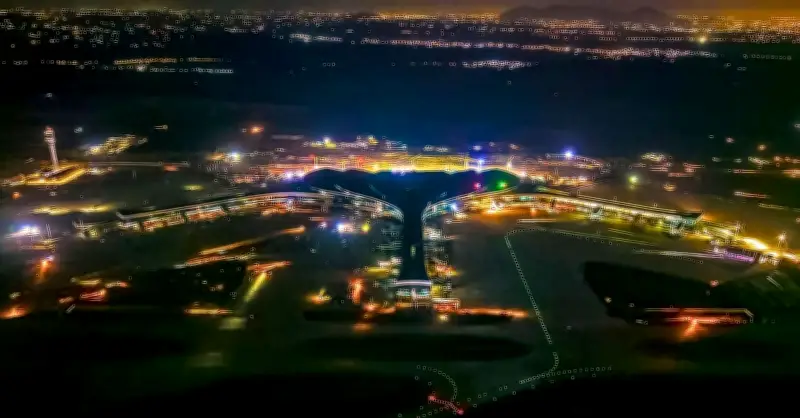

Ngày 15/10, Tổng công ty Cấp điện miền Nam (EVNSPC) đã chính thức đóng điện, kích hoạt hệ thống cấp điện nguồn cho Cảng hàng không quốc tế Long Thành. Đây là bước quan trọng để chuẩn bị cho việc vận hành thử các hệ thống kỹ thuật của sân bay.
Hệ thống cấp điện được kích hoạt
Theo EVNSPC, hệ thống cấp điện nguồn bao gồm 2 đường dây 110kV và 1 trạm biến áp 110kV với công suất 2x63MVA. Hệ thống này sẽ cung cấp điện cho các hạng mục quan trọng như nhà ga hành khách, khu vực điều hành bay, và các công trình phụ trợ. Việc kích hoạt thành công giúp đảm bảo nguồn điện ổn định cho quá trình chạy thử các thiết bị.
Chuẩn bị cho vận hành thử
Ông Nguyễn Minh Tuấn, Phó Tổng giám đốc EVNSPC, cho biết: "Việc đóng điện kịp thời là cơ sở để các nhà thầu tiến hành vận hành thử các hệ thống kỹ thuật như thang máy, hệ thống điều hòa, hệ thống chiếu sáng, và các thiết bị quan trọng khác. Điều này giúp phát hiện sớm các vấn đề để khắc phục, đảm bảo sân bay vận hành an toàn khi đi vào hoạt động chính thức."
Tiến độ dự án
Dự án sân bay Long Thành đang được đẩy nhanh tiến độ. Theo kế hoạch, giai đoạn 1 của sân bay sẽ hoàn thành vào năm 2025, với công suất 25 triệu hành khách/năm. Hệ thống cấp điện là một trong những hạng mục hạ tầng quan trọng, đóng vai trò then chốt cho hoạt động của toàn bộ cảng hàng không.
Việc kích hoạt hệ thống cấp điện nguồn không chỉ đảm bảo cho quá trình vận hành thử mà còn tạo điều kiện cho các công tác lắp đặt, kiểm tra và hiệu chỉnh thiết bị diễn ra thuận lợi. Đây là bước tiến quan trọng, khẳng định cam kết của các nhà thầu và chủ đầu tư trong việc đưa dự án về đích đúng hạn.
