Ngày 28/7, Chánh Thanh tra Tp.Huế Nguyễn Quang Huy ký ban hành kết luận thanh tra chuyên đề đối với Dự án Khu sản xuất, chế biến đặc sản và sản phẩm truyền thống Huế do Công ty TNHH Hitec làm chủ đầu tư. Theo kết luận, dự án buộc phải chấm dứt hoạt động vì không đáp ứng các quy định pháp luật hiện hành, đặc biệt là Luật Đất đai năm 2024 và Luật Đầu tư năm 2025.
Tổng quan dự án và quá trình triển khai

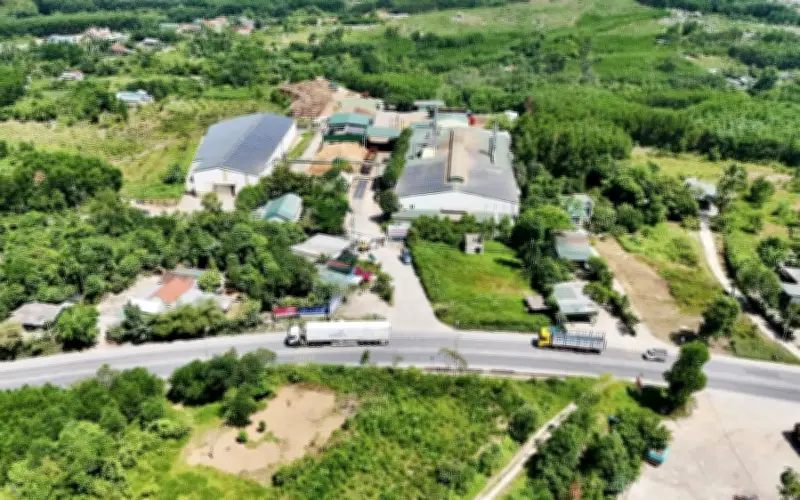

Dự án được UBND tỉnh Thừa Thiên - Huế (nay là Tp.Huế) phê duyệt tại Quyết định số 2552/QĐ-UBND năm 2019, với diện tích khoảng 4.474m² tại Cụm Công nghiệp Thủy Phương (nay thuộc phường Thanh Thủy, Tp.Huế). Mục tiêu là sản xuất, chế biến các đặc sản và sản phẩm truyền thống của Huế, góp phần nâng cao giá trị nông sản và bảo tồn văn hóa ẩm thực Cố đô. Theo tiến độ, dự án phải hoàn thành thủ tục thuê đất trong quý I/2020, khởi công quý II/2020 và vận hành quý II/2021. Tuy nhiên, đến nay dự án vẫn chưa thể triển khai và phải chấm dứt.
Nguyên nhân dẫn đến chấm dứt dự án
Kết luận thanh tra chỉ ra hàng loạt nguyên nhân khách quan và chủ quan. Về khách quan, công tác bồi thường, giải phóng mặt bằng gặp nhiều khó khăn do người dân không đồng thuận với đơn giá bồi thường và muốn thỏa thuận trực tiếp với doanh nghiệp. Bên cạnh đó, từ cuối năm 2022, dự án nằm trong diện tạm dừng theo chỉ đạo của UBND tỉnh để rà soát quản lý đất tại các cụm công nghiệp. Đến nay, Cụm Công nghiệp Thủy Phương chưa được đầu tư hạ tầng, khiến dự án không thể tiếp tục. Về chủ quan, nhà đầu tư bị đánh giá chưa quyết liệt trong phối hợp với chính quyền địa phương để tháo gỡ vướng mắc.
Vi phạm pháp luật được xác định
Thanh tra xác định nhiều vi phạm trong quá trình triển khai. Việc quyết định chủ trương đầu tư không đúng quy định của Luật Đầu tư năm 2014. Việc thu hồi đất của người dân cho dự án không thuộc trường hợp Nhà nước thu hồi đất theo Luật Đất đai năm 2013. Thậm chí, việc tham mưu chấp thuận địa điểm nghiên cứu đầu tư tại Cụm Công nghiệp Thủy Phương cũng không đúng quy định. Các sai phạm này dẫn đến việc chấm dứt dự án là bắt buộc theo Luật Đầu tư năm 2025.
Kiến nghị xử lý trách nhiệm
Chánh Thanh tra Tp.Huế kiến nghị Chủ tịch UBND thành phố chỉ đạo Sở Tài chính tổ chức kiểm điểm trách nhiệm đối với các tập thể, cá nhân liên quan. Đồng thời, UBND phường Thanh Thủy phải kiểm điểm và hủy bỏ các quyết định thu hồi đất, phê duyệt phương án bồi thường đã ban hành trước đây do không đúng quy định. Công ty TNHH Hitec được yêu cầu gửi văn bản thông báo chấm dứt hoạt động đến cơ quan đăng ký đầu tư để hoàn tất thủ tục pháp lý.
Triển vọng tương lai của dự án
Dù phải chấm dứt, kết luận thanh tra mở ra khả năng dự án có thể được xem xét thực hiện lại trong tương lai nếu Cụm Công nghiệp Thủy Phương được đầu tư hoàn chỉnh hạ tầng và doanh nghiệp có nhu cầu thuê đất theo đúng quy định. Tại buổi làm việc ngày 29/5/2026, Công ty TNHH Hitec thống nhất tự chấm dứt dự án và bày tỏ mong muốn được xem xét thực hiện lại khi hạ tầng cụm công nghiệp hoàn thiện.
